Запланируйте работы по проекту, создав в нем этапы, разделы и вехи. Для этого:
1.Откройте план работ на редактирование. В табличной части дважды щелкните мышью по строке Новый этап, введите название и нажмите на клавишу ENTER.
Рекомендуется составить список этапов, прежде чем переходить к их детализации. Для удобства используйте кнопки в списке быстрых действий этапа:
– создать дочерний этап;
– создать этап того же уровня.
Также создать этап одного уровня с текущим можно по кнопке на панели действий.
2.Укажите сведения об этапах. Для этого нажмите на этап, затем откройте его карточку одним из способов:
•в открывшемся окне нажмите на кнопку Изменить;
•в списке быстрых действий нажмите на кнопку .
3.При необходимости преобразуйте этап в раздел или веху. Для этого в выпадающем списке слева от названия выберите нужный тип:
Этап – отдельные работы по проекту. Этот тип устанавливается по умолчанию;
Раздел – блок связанных этапов. Рекомендуется выбирать этот тип для этапов, в которые вложены другие этапы. Его продолжительность и трудоемкость рассчитываются автоматически;
Веха – контрольная точка для ключевых событий, как правило, связанных с завершением этапов. Например, в конце этапа «Проведение конференции» можно добавить веху «Подведение итогов конференции».
4.В поле Описание добавьте пояснение к этапу, разделе или вехе. Нажмите на кнопку , чтобы включить в текст:
•заголовки для разных уровней текста;
•маркированные и нумерованные списки;
•таблицы, цитаты и блоки кода;
•разделители для текста;
•ссылки на объекты системы Directum RX и внешние сайты;
•подсветку для важной информации, предупреждений и подсказок;

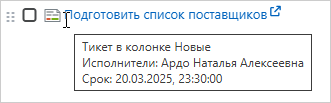

•список задач. Добавьте пункты и детализируйте их. Если используется решение «Agile-доски», для пунктов доступны дополнительные действия. Наведите курсор на пункт и воспользуйтесь кнопками:
– назначить исполнителя;
– установить срок исполнения;
5.Укажите сведения об этапе, разделе или вехе:
Срок выполнения работ:
•для этапа укажите дату начала и дату окончания;
•для раздела срок определяется автоматически на основании вложенных этапов;
•для вехи укажите плановую дату ее достижения.
Ответственный. Укажите сотрудника, который будет отвечать за выполнение работ по этапу. Для этого нажмите на кнопку и начните вводить имя или должность. Выберите сотрудника в выпадающем списке и нажмите на кнопку ОК. Ответственный автоматически получает права на просмотр плана.
Примечание. По умолчанию отображаются только действующие сотрудники. Чтобы включить в список закрытые записи сотрудников, например тех, кто уволился или находится в долгосрочном отпуске, нажмите Показать закрытые записи:
Приоритетность. Важность исполнения этапа для достижения целей проекта. Возможные значения: от 0 до 10. Чтобы настроить приоритетность, выберите нужное количество клеток.
6.Укажите сведения о затратах, трудоемкости и ходе работ:
План. затраты на этап или раздел. Указывается в установленной в системе валюте по умолчанию. Подробнее см. в руководстве администратора Directum RX, раздел «Валюты».
План. трудоемкость работ по этапу или разделу в часах.
Факт. затраты, Факт. трудоемкость и % выполнения работ. Если по этапу отправлена задача, поля заполняются автоматически. В ином случае укажите значения вручную.
ПРИМЕЧАНИЕ. Затраты и трудоемкость для раздела рассчитываются автоматически как сумма соответствующих значений для вложенных этапов.
Статус. Состояние работ по этапу. Возможные значения:
•Открыт – значение по умолчанию;
•В работе – устанавливается автоматически при отправке задачи по этапу, при этом поле становится недоступно для изменения;
•Завершен – устанавливается автоматически при выполнении задачи по этапу.
Если задача по этапу не отправлена, его статус можно изменить вручную. При ручной установке статуса Завершен % выполнения этапа изменяется на 100.
7.Если необходимо, добавьте в область Вложения ссылки на объекты системы Directum RX, например на задания или документы, а также файлы с компьютера. Для этого:
•скопируйте ссылку на объект, затем в области вложений нажмите Добавить и выберите его в выпадающем списке;
•перетащите нужный файл в область Вложения.
Ссылки на объекты Directum RX из поля Описание добавляются в область вложений автоматически.
8.Нажмите на кнопку Сохранить.
9.При необходимости:
•запланируйте загрузку сотрудников на этапе;
•отправьте задачу на выполнение работ ответственному за этап, если для плана отключена автоматическая отправка задач;
•установите связи с другими этапами. Веху также можно связать с контрольной точкой.
